2021-02-16, Mija dzień
Prawie 41 mln złotych w ubiegłym roku wydał Wielospecjalistyczny Szpital Wojewódzki w Gorzowie Wlkp. na inwestycje i remonty; ponad 6 milionów złotych pochodziło ze środków własnych lecznicy.
Szpital prowadził inwestycje i zakupy zgodnie z harmonogramem mimo że w marcu 2020r. na polecenie wojewody lubuskiego na jego bazie powstał Jednoimienny Szpital Zakaźny dla pacjentów z COVID.
W ub. r. planowanych istotnych inwestycji i zakupów było ponad 20; niektóre się zakończyły, inne zostały rozpoczęte rozpisywaniem przetargów i są kontynuowane w br.
Przedstawiamy w szczegółach ubiegłoroczne inwestycje.

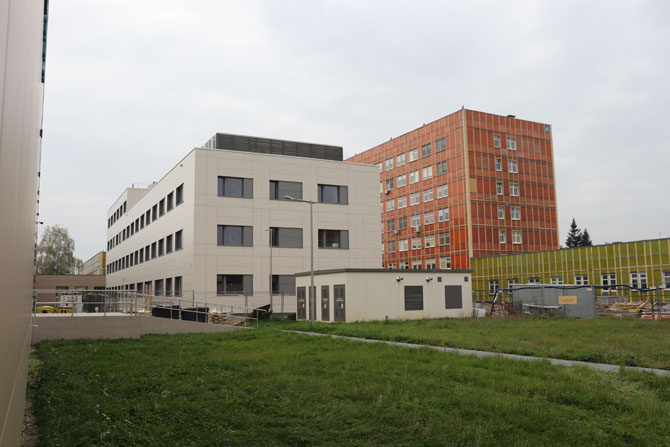

1. Budowa nowego pawilonu OIOM, Kliniki Hematologii i Banku Komórek Macierzystych
Inwestycja finansowana z pieniędzy Urzędu Marszałkowskiego Województwa Lubuskiego i środków własnych; jej całkowity koszt to około 44 mln złotych. Budowa ma się zakończyć w kwietniu tego roku.
Oprócz większej intensywnej terapii (o 10 łóżek) w nowym budynku będzie też klinika hematologii Uniwersytetu Zielonogórskiego i bank komórek macierzystych; klinika zyska 15 nowych miejsc (w tym 6 w pododdziale leczenia ostrych białaczek i 9 w pododdziale przeszczepowym). Tutaj też będzie Bank Komórek Macierzystych pozwalający na kompleksowe leczenie pacjentów walczących z chorobami układu krwiotwórczego.
2. Szkoła Rodzenia i Centrum Logistyki
W kwietniu ub.r. rozpoczęto przebudowę pomieszczeń dawnej pralni na potrzeby Szkoły Rodzenia oraz Centrum Logistyki. Całość kosztowała około 2,5 miliona złotych.
Szkoła Rodzenia niemal 3-krotnie zwiększyła swoją powierzchnię.; jest sala dydaktyczno-ćwiczeniowa, osobne przestronne szatnie, toalety, a także podjazd dla wózków i odpowiedniej szerokości drzwi by w zajęciach mogły uczestniczyć osoby z dysfunkcjami narządu ruchu.
Od podstaw stworzono centrum logistyki i zaopatrzenia, które skupiło rozproszone w różnych częściach szpitala powierzchnie magazynowe. Towary do i z magazynu są transportowane windą o udźwigu 2500 kg.

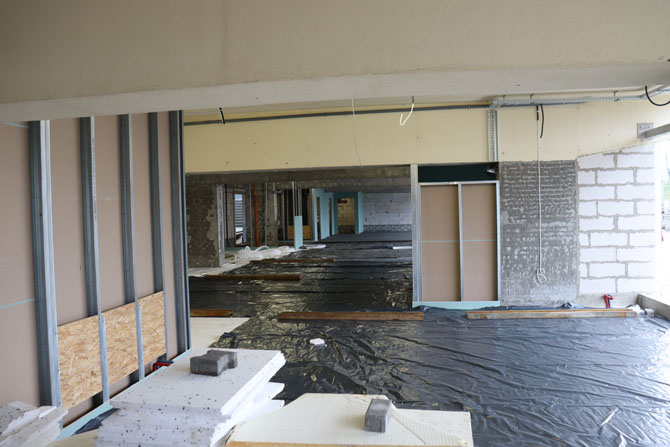

3. Budowa Pododdziału Dziennej Chemioterapii
Do końca lutego br. gotowy ma być budynek budowanego od podstaw Pododdziału Dziennej Chemioterapii. Koszt budowy to ponad 5 mln zł; inwestycję kwotą 3 mln zł dofinansował Urząd Marszałkowski Województwa Lubuskiego.
W nowym budynku zaplanowano obszerną 32-stanowiskową salę do chemioterapii, pomieszczenie do kompletowania leków, 3 gabinety lekarskie i 2 zabiegowe oraz poczekalnię dla ok. 50 pacjentów.
4. Pracownia Żywienia Pozajelitowego
Pod koniec maja minionego roku rozstrzygnięto przetarg na adaptację pomieszczeń apteki szpitalnej na potrzeby Pracowni Żywienia Pozajelitowego. Przebudowa ma się zakończyć na przełomie I i II kwartału 2021 r. Koszt utworzenia pracowni to 764 tysiące złotych.
Pracownia Żywienia Pozajelitowego pozwoli farmaceutom przygotowywać (w warunkach sterylnych) mieszanki żywieniowe dla pacjentów Oddziału Noworodkowego z Pododdziałem Intensywnej Opieki nad Noworodkiem oraz uzupełniać witaminami i mikroelementami posiłki dla dorosłych.
Pracownia Żywienia Pozajelitowego zostanie wyposażona w dwie komory do przygotowywania żywienia pozajelitowego w indywidualnych dawkach dla pacjentów. Tą formą leczenia (żywienia) będą objęte osoby, u których stwierdzone zostały cechy niewydolności przewodu pokarmowego (niezależnie od choroby podstawowej: nowotworowej czy nienowotworowej).
5. Umowa na dofinansowanie zakupu i instalacji na silnik gazowy z generatorem prądu
W grudniu 2020 r. nastąpiło otwarcie ofert na dofinansowanie zakupu i instalacji silnika gazowego z generatorem prądu. Inwestycja będzie kosztowała pond 5 milionów złotych. Połowę jej kosztów stanowi dofinansowanie z Regionalnego Programu Operacyjnego Lubuskie 2020. Reszta to środki własne szpitala.
W ciągu ponad roku (do listopada 2021 r.) lecznica ma wymienić wyeksploatowany park maszyn kotłowni na nowy (innowacyjny) nie wymagający stałego nadzoru oraz pozwoli na redukcję gazów cieplarnianych (ograniczenie o ok. 1/3 emisji dwutlenku węgla).
6. Pracownia Biologii Molekularnej w Pracowni Mikrobiologii
Na potrzeby tej pracowni za pieniądze z rezerwy kryzysowej zarządu województwa lubuskiego (320 tys. złotych) szpital kupił aparat ELITe InGenius, dzięki któremu można wykonywać ok. 70 testów na obecność koronawirusa na dobę. Pozostałą część dotacji (300 tysięcy złotych) szpital przeznaczył na zakup 2 tysięcy testów na obecność koronawirusa. W Pracowni Mikrobiologii Wielospecjalistycznego Szpitala Wojewódzkiego w Gorzowie w 2020 r. wykonano ponad 36 500 testów PCR na obecność koronawirusa.

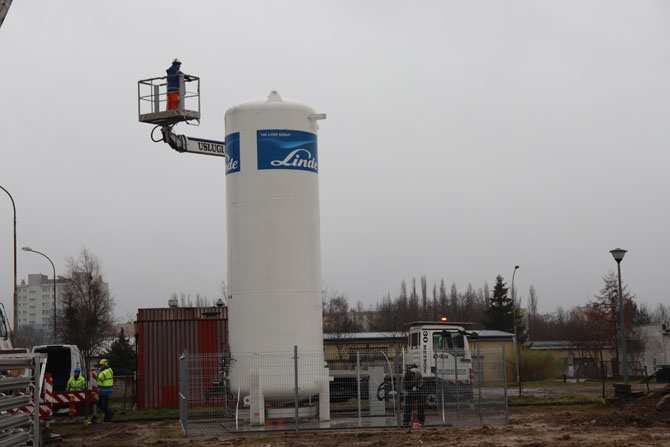

7. Instalacja ze skroplonym tlenem medycznym
W kwietniu ub. r. w obiektach przy ul. Walczaka (budynki 7 i 8) została wykonana wewnętrzna instalacja ze skroplonym tlenem medycznym i próżnią wraz z fundamentami pod zbiorniki tlenowe; ze środków własnych zainstalowano 2 zbiorniki o pojemności 6 tysięcy i 3 tysiące litrów.
Dzięki dotacji (w wysokości 465 tysięcy złotych) z Ministerstwa Zdrowia wykonana została wewnętrzna instalacja tlenowa w pawilonie nr 4. To pozwoliło na rezygnację z butli tlenowych i stworzyło możliwość prowadzenia intensywnej tlenoterapii dla 100 łóżek.
Na terenie głównego kompleksu szpitalnego przy ul. Dekerta wykonano magistrale tlenowe, fundament oraz przyłącze elektryczne pod zbiornik tlenowy o pojemności 20 ton oraz wykonano wewnętrzną instalację tlenową dla 48 łóżek w pawilonie nr 6 w kompleksie przy ul. Walczaka. Te zadania były zrealizowane także z dotacji Ministerstwa Zdrowia w wysokości 655 tys. złotych.
8. Nowoczesny laser na oddział okulistyki
W I półroczu 2020 r. szpital kupił laser do selektywnej traubekuloplastyki (SLT) dla Oddziału Okulistycznego. To urządzenie służące do obniżenia ciśnienia śródgałkowego stosowanego w leczeniu jaskry. Aparat kosztował ok. 190 tysięcy złotych; umożliwia on na ograniczenie leczenia farmakologicznego.
9. Zakup angiografu
Na początku kwietnia ub.r. za kwotę 2,5 mln złotych kupiono angiograf służący wizualizacji naczyń krwionośnych oraz organów ciała (żyły, komory serca oraz tętnice) i wykorzystywany do leczenia ostrych zespołów wieńcowych oraz w procedurach z zakresu chirurgii naczyniowej. Zakup był możliwy dzięki wspólnej decyzji Prezydenta Miasta Gorzowa Wielkopolskiego i radnych gorzowskiej.
10. Bramki termowizyjne do pomiaru temperatury
Na początku kwietnia minionego roku przy głównym wejściu do szpitala i w wejściu do Ośrodka Radioterapii ustawione zostały bramki termowizyjne do bezdotykowego pomiaru temperatury.

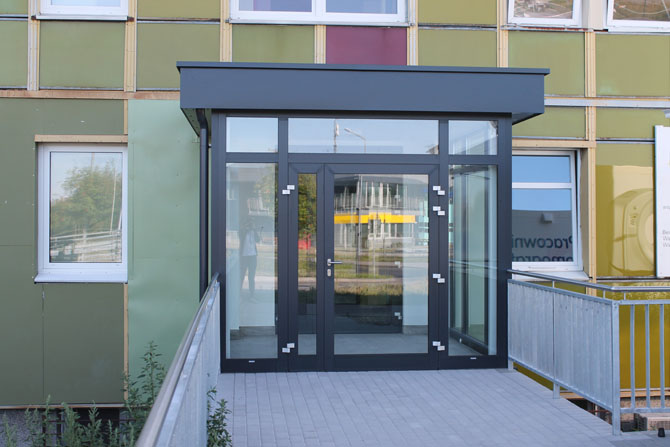

11. Przebudowa wejścia na SOR
Z myślą o dzieciach szpital przebudował wejście do Szpitalnego Oddziału Ratunkowego i najmłodsi korzystają z osobnego wejścia do szpitala. Głównym celem inwestycji było oddzielenie dróg przemieszczania się osób dorosłych i seniorów od dzieci, by zwiększyć bezpieczeństwo wszystkich grup pacjentów. W ramach inwestycji powstał nowy chodnik, kładka do budynku i wiatrołap.

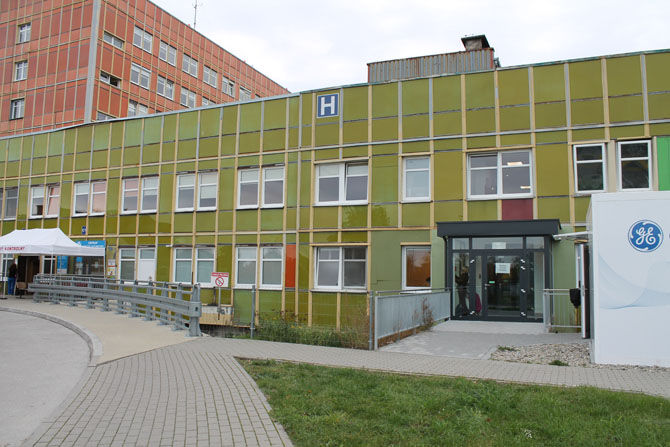

12. Windy na Oddział Dziecięcy z Pododdziałem Neurologii Dziecięcej
Wymieniono 2 windy dedykowane dla oddziału dziecięcego w budynku H. Przyciski z numerami kondygnacji są opisane także w alfabecie Braille'a, a każdorazowe uruchomienie windy wywołuje komunikaty głosowe o kierunku jazdy i ostrzeżenia o zamykaniu lub otwieraniu się drzwi. Windy posiadają kamery do monitoringu bezpieczeństwa. Wartość inwestycji to blisko 500 tys. zł.
13. Budowa poczekalni dla pacjentów POZ i Izby Przyjęć
W 2020 r. rozpoczęto tworzenie nowej przestronnej poczekalni dla osób oczekujących w Izbie Przyjęć i do gabinetów Nocnej i Świątecznej Opieki Zdrowotnej; koszt to ok. 1 mln zł.
Inwestycja jest przeprowadzana z darowizn przekazanych szpitalowi przez darczyńców w dobie pandemii. Informacja o źródłach finansowania zostanie umieszczona w nowych pomieszczeniach w formie tablicy.
14. Termomodenizacja budynków
Szpital przygotował dokumentację do nowej perspektywy finansowej (2021 - 2025) dotyczącą termomodernizacji budynków. Koszt: ok. 50 mln złotych. Zakres prac ma obejmować wymianę elewacji wraz z dociepleniem ścian zewnętrznych, usunięcie azbestu znajdującego się w ścianach, wymianę oświetlenia na energooszczędne LED, wymianę wyłączników mocy na wyposażone w napędy umożliwiające zdalnie sterowane, montaż zaworów wraz z licznikami energii w celu rejestracji zużycia energii, zamontowanie centralnej klimatyzacji, montaż paneli fotowoltaicznych.
15. Przygotowanie koncepcji wykorzystania pomieszczeń szpitalnych uwolnionych w wyniku przeniesienia OIOM i Kliniki Hematologii
W skrzydle H utworzony został skoncentrowany zespół opieki nad dzieckiem poprzez przeniesienie w bezpośrednie sąsiedztwo Szpitalnego Oddziału Ratunkowego i Oddziału Dziecięcego - Oddziału Chirurgii i Traumatologii Dziecięcej z Pododdziałem Urologii Dziecięcej oraz Ambulatorium Chirurgicznego dla Dzieci i Poradni Urologii Dziecięcej.
16. Zespół opieki nad pacjentami przewlekle chorymi
Rozpoczęto przygotowania do utworzenie zespołu opieki nad pacjentami przewlekle chorymi z miejscami do mechanicznej wentylacji pacjentów gdy respirator musi zastąpić czynność oddechową pacjenta i konieczne jest wymuszanie i kontrolowanie oddechu w sposób najbardziej dla niego optymalny.
17. Centrum Diagnostyki Laboratoryjnej
Rozpoczęto przygotowania do ogłoszenia przetargu dotyczącego utworzenia Centrum Diagnostyki Laboratoryjnej, w skład którego wejdzie Zakład Diagnostyki Laboratoryjnej oraz Pracownia Mikrobiologii (znajdująca się teraz w kompleksie przy ul. Walczaka). Inwestycja ma być gotowa za 1,5 roku i ma być wykonana ze środków własnych.
18. Utworzenie Centrum Obsługi Pacjenta
Rozpoczęto przygotowania do powstania Centrum Obsługi Pacjenta. Znajdzie się w nim miejsce na wydawanie pacjentom dokumentacji medycznej (aktualnej i archiwalnej), dział rozpatrujący skargi i wnioski oraz koordynujący pracy szpitalnych poradni specjalistycznych.
19. Bank Krwi (Pracownia Immunologii Transfuzjologicznej z Bankiem Krwi)
Na tym samym poziomie co Centrum Obsługi Pacjenta ma zostać także zlokalizowana nowa siedziba Pracowni Immunologii Transfuzjologicznej z Bankiem Krwi.

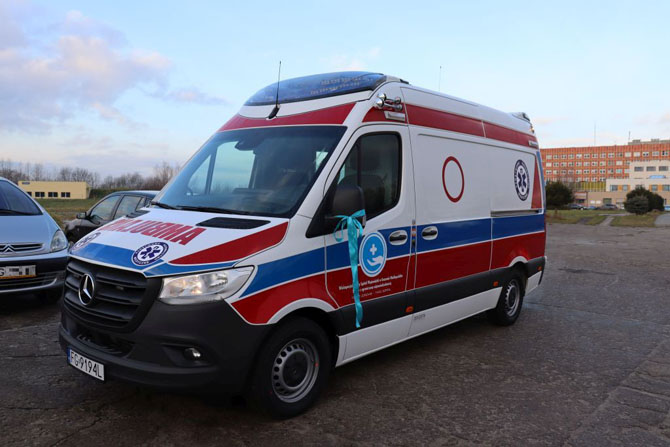

20. Karetka z zestawem do defumigacji
31 grudnia ub. r. Wielospecjalistyczny Szpital Wojewódzki w Gorzowie Wlkp. z rąk prezydenta miasta Gorzowa – Jacka Wójcickiego otrzymał nową karetkę; to Mercedes Sprinter, w którym obok standardowego wyposażenia karetek transportowych (nosze, respirator i lifepack) zainstalowany został zestaw do fumigacji, czyli dezynfekcji pojazdu.
Karetka przeznaczona jest do transportu chorych zakażonych wirusem SARS-CoV-2. Służy do przewozu pacjentów między szpitalami, lub odwożeni a ich do domu po zakończeniu hospitalizacji.
Ambulans medyczny kosztował ponad 560 tysięcy złotych. Pół miliona złotych na zakup karetki przekazały władze Gorzowa.
21. Aparaty do wysokoprzepływowej terapii tlenem
Pod koniec roku (w listopadzie) szpital kupił 14 nowoczesnych aparatów do wysokoprzepływowej terapii tlenem ze zintegrowanym nawilżaczem. Urządzenia są zintegrowane z generatorem przepływu i systemem wzbogacania powietrza tlenem. Dzięki czemu z powodzeniem mogą być stosowane u pacjentów oddychających samodzielnie, w leczeniu których wykorzystuje się tlenoterapię czyli podawanie nawilżonego ogrzanego gazu o odpowiedniej prędkości przepływu.
Zaletą aparatów do wysokoprzepływowej terapii tlenem jest precyzyjnie regulowana stabilna prędkość przepływu, dostosowana do indywidualnych potrzeb pacjenta. W trybie wysokiego przepływu prędkość tę można ustawić na 80 litrów/min (to ponad 5-krotnie więcej niż uzyskiwana prędkość przepływu ze standardowych instalacji ściennych montowanych w szpitalach).
21. Remont chodników
W ubiegłym roku wyremontowaliśmy chodniki niemal w całym kompleksie szpitalnym przy ul. Dekerta. W sumie wymieniliśmy ciągi piesze o łącznej powierzchni 1210 m. kw. i 70 m. kw. drogi. W ramach inwestycji wstawiono nowe krawężniki i powstało nowe oznakowane przejść dla pieszych. Inwestycja kosztowała w sumie niespełna 500 tysięcy złotych, z czego kwotą 66 709 zł została dofinansowana ze środków Państwowego Funduszu Osób Niepełnosprawnych.
22. Remont dachu
W ramach dostosowania budynków zespołu szpitalnego przy ul. Walczaka do potrzeb rosnących potrzeb z zakresu lecznictwa psychiatrycznego oraz rozwoju działającego przy Wielospecjalistycznym Szpitalu Wojewódzkim w Gorzowie Wlkp. Centrum Zdrowia Psychicznego lecznica rozpoczęła przebudowę budynku nr 5. Wymiana poszycia dachowego na budynku (wymiana dachówki, naprawa łat i kontrłat) w sumie będzie kosztowała 680 tys. złotych.
23. Nowa sala zabiegowa na oddziale urologii
W strukturach Oddziału Urologii i Onkologii urologicznej w 2020 r. wydzielono dodatkową salę zabiegową. Inwestycja pozwoli zwiększyć możliwości wykonywania zabiegów i drobnych operacji na oddziale, bez konieczności wykorzystywania centralnego bloku operacyjnego. W ramach inwestycji wykonano instalację gazów medycznych, wentylację mechaniczną i klimatyzację, instalację elektryczną. Powstała też nowa stacja uzdatniania wody. Na podłodze położono wykładzinę proądoprzewodzącą. Wykonano także tymczasową śluzę oraz zamontowano drzwi ochronne.
Inwestycja została wykonana ze środków własnych i kosztowała ponad 100 tysięcy złotych.
Agnieszka Wiśniewska
asystent zarządu ds. kontaktów z mediami
Wielospecjalistyczny Szpital Wojewódzki w Gorzowie Wlkp. Sp. z o.o.
